Pospuesta del 27 de julio para el 21 de octubre adjudicación de Regasificadora del Pacífico

Pospuesta del 27 de julio para el 21 de octubre adjudicación de Regasificadora del Pacífico

Bogotá.- El Gobierno colombiano pospuso por tres meses la licitación para la selección de un inversionista para la prestación del servicio de almacenamiento de gas natural licuado, regasificación, transporte de gas natural de la Regasificadora del Pacífico.

En 2017 el Ministerio de Minas elaboró el Plan Transitorio de Abastecimiento de Gas Natural, donde incluyó construir la Planta de Regasificación del Pacífico.

La planta de la Regasificadora del Pacífico tendría una capacidad de almacenamiento de 170.000 m3 de gas natural licuado, ubicada en Buenaventura, Valle del Cauca.

Según el plan del Ministerio de Minas, la planta estaría entrando en operación en enero de 2021, es decir hace cinco meses.

En noviembre del año pasado la Unidad de Planeación Minero Energética, (Upme), adscrita al Ministerio de Minas, estableció que el 18 de junio de 2021 sería la adjudicación, pero luego se postergó para el 27 de julio.

Cambio en el cronograma

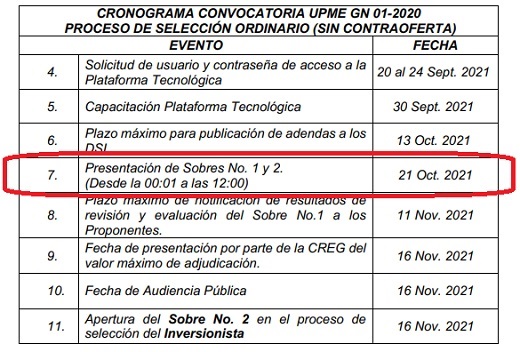

Ahora se decidió variar de nuevo el cronograma con fundamento en el cual se adelantará este Proceso de Selección:

En el evento en que alguna de esas fechas se modifique, así lo dará a conocer la Upme para lo cual expedirá la correspondiente Adenda.

También puede leer: Celsia les ganó la mano a GEB e ISA para construir nueva Subestación Pacífico de 230 kilovoltios.

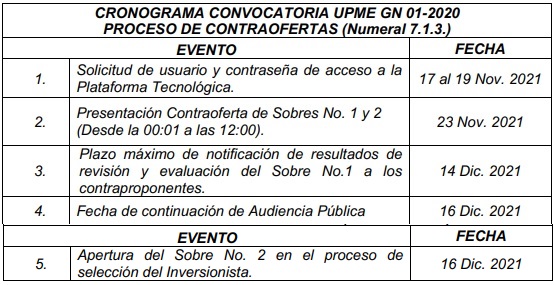

En el evento de presentarse una única Propuesta Económica Admisible se suspenderá la audiencia de adjudicación y continuará el proceso de adjudicación así:
